預制場拆除作業方法及要求

本文鏈接:http://www.sszhcl.com/hyxw/236.html???發布時間:2020-12-11 02:07:20??點擊量:1095

  拆除作業程序與安裝程序反向進行。


  (一)拆除前的準備工作


  (1)切斷總電源。


  (2)現場檢查,吊車吊點位置的檢查、拆除各個部件的吊點檢查、拆除下來的部件的擺放位置的檢查等。


  (3)檢查拆除施工現場所有不**的因素,有不**的因素不允許拆除,待整改完成,消除不**因素后再開始拆除作業。


  (4)檢查各個起吊使用的鋼絲繩、吊鉤等設備的**性。


  (5)拆除專業人員是否到位,要求對拆除專業人員進行**交底。拆除時要求專人統一指揮。


  (6)合理安排拆除作業時間,惡劣天氣下禁止進行拆除作業。


  (7)龍門吊沒拆除完成前要保證支腿始終有**的錨固措施,當天下班后和第二天進行拆除前進行錨固檢查。

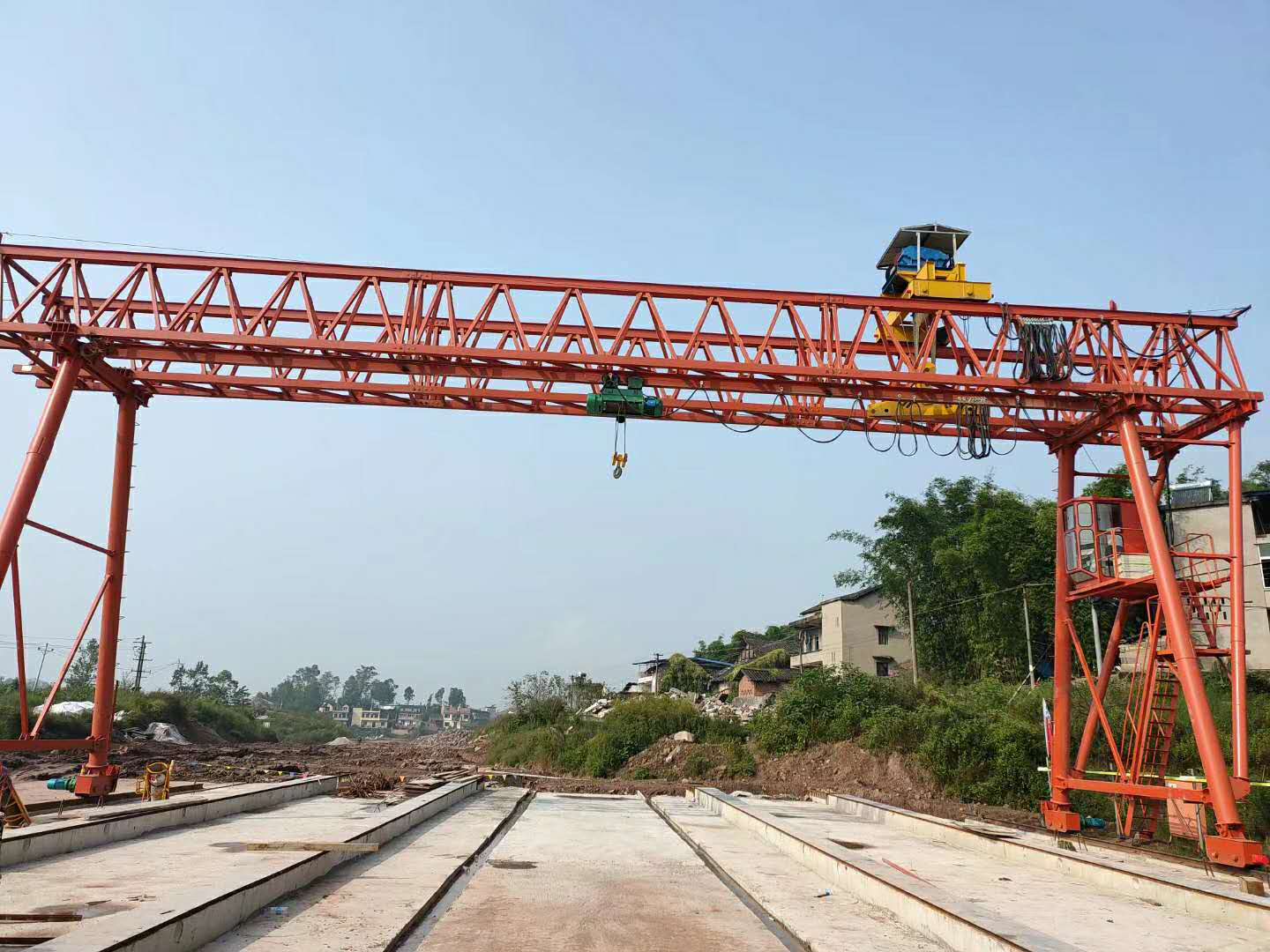

預制場拆除作業方法及要求1

  (二)支腿設置纜風繩


  (1)工序作業內容


  龍門吊停用,選擇合適的拆除作業點(一般為原設備安裝位置),將臺車卡軌器鎖緊。


  在每條支腿設置纜風繩。


  (2)**控制重點


  纜風繩設置不當易導致后續施工主梁拆除、支腿拆除作業中結構體系的**性造成很大的影響,容易引發坍塌等事故。


  纜風繩設置時作業人員會在支腿頂端設置拉結點,高處作業時易發生墜落事故。


  纜風繩設置時會使用手拉葫蘆等機具,機具使用不當易導致物體打擊、坍塌事故。


  (3)控制措施


  開始施工前對臨時纜風繩、繩卡進行專門的驗算、復核,由現場技術員對現場實施情況進行檢查,必須保證機構受力**性滿足要求。


  加強**教育和現場監督,高處作業人員要穿防滑鞋、掛好**帶。


  門吊拆除作業必須使用完好的機具設備,禁止機具帶病使用。

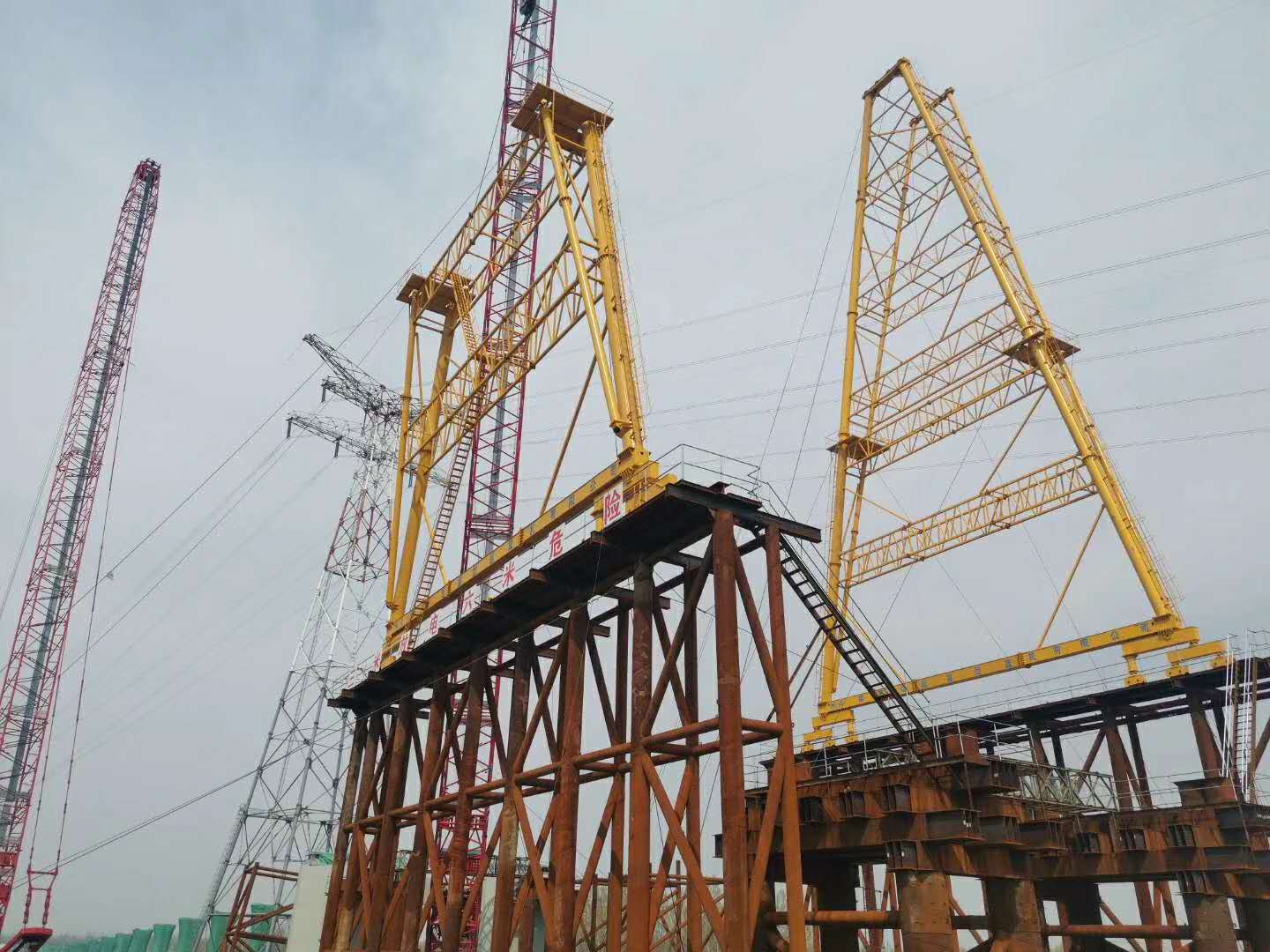

預制場拆除作業方法及要求2

  (三)斷電、拆除電纜線


  (1)工序作業內容


  設備停用后要將門吊上布置的各類線路拆除。


  (2)**控制重點


  線路拆除作業時易發生觸電、高處墜落。


  (3)控制措施


  開始線纜拆除作業前**拆除門吊主電源。


  加強**教育和現場監督,高處作業人員要穿防滑鞋、掛好**帶。

預制場拆除作業方法及要求3

  (四)拆除司機室等


  (1)工序作業內容


  分別拆除司機室等附件。


  (2)**控制重點


  吊裝作業時易發生起重傷害。


  高處作業人員易發生高處墜落。


  (3)控制措施


  嚴格控制吊裝作業程序,加強現場監督,吊裝作業時必須遵守**操作規程,軌道等長條物件必須使用雙扣吊裝。


  拆除司機室事要注意先清理吊物上可能墜落的雜物,吊物下不得站人。


  加強**教育和現場監督,高處作業人員要穿防滑鞋、掛好**帶。


  (五)拆除主梁


  (1)工序作業內容


  檢查纜風繩情況,發現松動或者受力過大時及時調整。


  起重機就位,按照設計位置支腿。起重機吊鉤與主梁連接,稍微帶力,由起重工和起重機操作人員負責控制起吊力。


  解除主梁與支腿間的法蘭、銷軸等約束。


  利用單臺起重機將主梁抬吊*地面。


  (2)**控制重點


  吊車設置不當、吊具使用不當、纜風繩承載力不足等易導致起重傷害、坍塌等,應重點控制。


  高處作業人員作業工程中易發生高處墜落。


  (3)控制措施


  拆除前應對吊車的選型、布置位置進行設計和驗算,現場作業時由現場技術員、起重工進行控制要求驗算


  開始拆除作業前必須對纜風繩的設置情況進行檢查和確認,待纜風繩調整好之后才能進行后續的拆除作業。


  主梁未與支腿脫離前吊車吊鉤施力不得過大,避免主梁與支腿脫離時造成晃動。主梁兩端應先設置好纜風繩,便于控制主梁起吊后的姿態,避免吊運的主梁碰撞剩下的支腿和纜風繩。


  加強**教育和現場監督,高處作業人員要穿防滑鞋、掛好**帶。主梁與支腿脫離時配合人員應站穩扶好,或者下*地面。


  在主梁與支腿連接處作業人員確認主梁與支腿已脫離時,起重指揮人員和吊車操作人員應控制起鉤速度,逐級加載,避免發生因主梁與支腿間連接約束未完全解除導致的起重傷害、坍塌。


  待兩條主梁全部吊*地面后要立即對支腿纜風繩系統進行檢查,發現松動或者受力過大的情況要及時調整。


  (六)拆除支腿及行走機構


  (1)工序作業內容


  檢查纜風繩錨固情況,發現松動或者受力過大時及時調整。


  吊車就位,設置吊點,吊鉤帶力。


  逐步解除纜風繩系統連接,吊車起吊力稍微加大。


  纜風繩系統連接全部解除,調整吊車起吊力,解除支腿與承軌梁之間的連接約束,支腿與承軌梁分離。龍門吊施工工藝技術


  調整支腿姿態,將支腿平放在地面。


  重復以上操作,拆除另外一條支腿。


  (2)**控制重點


  纜風繩承載力不足,拉結力不平衡等易導致坍塌。


  汽吊定位不當、吊索具使用不當、起吊力設置不當易導致起重傷害、坍塌。


  (3)控制措施


  拆除前應對吊車的選型、布置位置進行設計和驗算,現場作業時由現場技術員、起重工進行控制。


  開始拆除作業前必須對纜風繩的設置情況進行檢查和確認,待纜風繩調整好之后才能進行后續的拆除作業。


  吊車**連接支腿時起吊力不得過大,避免影響纜風繩穩定性。吊鉤起吊方向必須豎直,現場起重工必須反復調整確認。


  纜風繩逐漸松開過程中吊車吊鉤應響應加力,避免支腿傾覆。


  纜風繩完全解除后應將手拉葫蘆和纜風繩間解除。


  支腿與臺車間連接解除時吊鉤應緩慢起降,確保吊鉤不得超載起鉤。


  支腿在放倒過程中要注意不得碰撞另外一側的支腿纜風繩系統,在放倒時支腿兩端不得站人。
